工程進展

  • 2027/09/27 新堂整體竣工
  • 2027/09/10 內部裝修完工
  • 2027/05/10 中庭工程完工
  • 2027/01/26 外部建築完工
  • 2026/09/01 新堂地基完成
  • 2026/07/01 现址拆除工程開始
  • 2026/06/18 施工许可證正式簽發
  • 2026/06/05 施工许可證审批通过
  • 2026/05/15 監管機構 Water Board 通過土壤及土壤氣體安全性的 non-case letter(無須立案函)
  • 2025/11/02 施工圖紙完成,提交市政府施工許可證申請

  • 2025/10/18 現址清空和搬運
  • 2025/09/12 施工圖紙完成70%,等待岩土檢測報告以便完成地基設計
  • 2025/08/07 承包商第2次施工造價預估完成,超過初始預算22%
  • 2025/07/07 施工圖紙階段開始
  • 2025/06/15 父親節特別奉獻日
  • 2025/06/10 市府完成設計項目審核通過 (設計審核雖通過,但之後消防,公共工程,建築施工部門還需要額外補充材料,審批過程緩慢,導致工期不得不延後3個月)
  • 2025/05/15 設計開發階段完成
  • 2025/05/11 母親節晚宴籌款
  • 2025/02/03 市府初審完成並要求額外補充材料
  • 2025/01/20 設計開發階段開始
  • 2024/10/07 和建築師及建商確認降低建築成本以符合教會預算
  • 2024/09/09 設計原理圖階段完成,送交市府審核
  • 2024/06/11 設計原理圖初步定稿
  • 2024/03/07 市府同意推倒重建
  • 2023/06/30 選定工程團隊
  • 2023/03/26 成立建堂委員會

* 紅色標注是未來工程預估進展

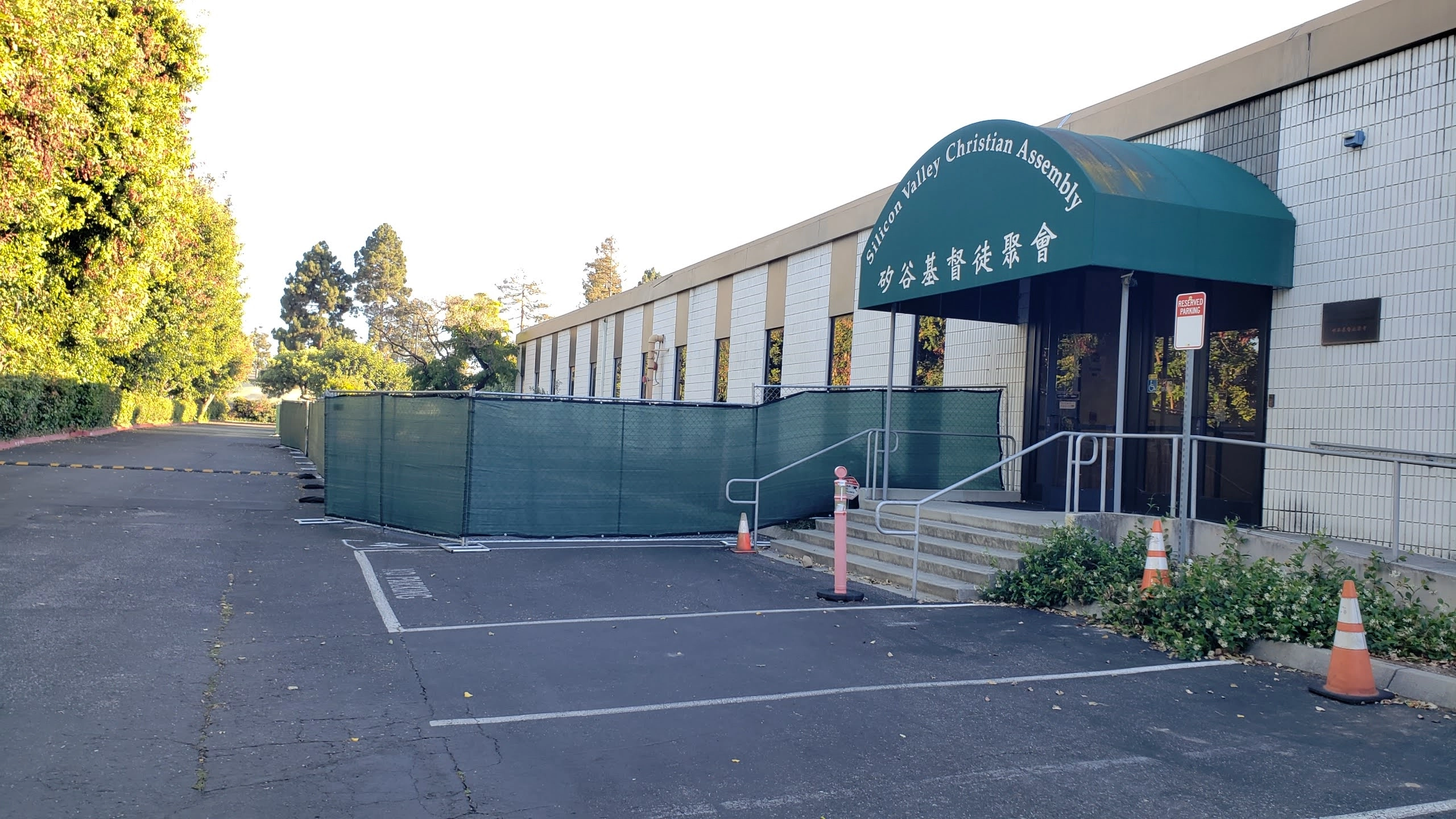

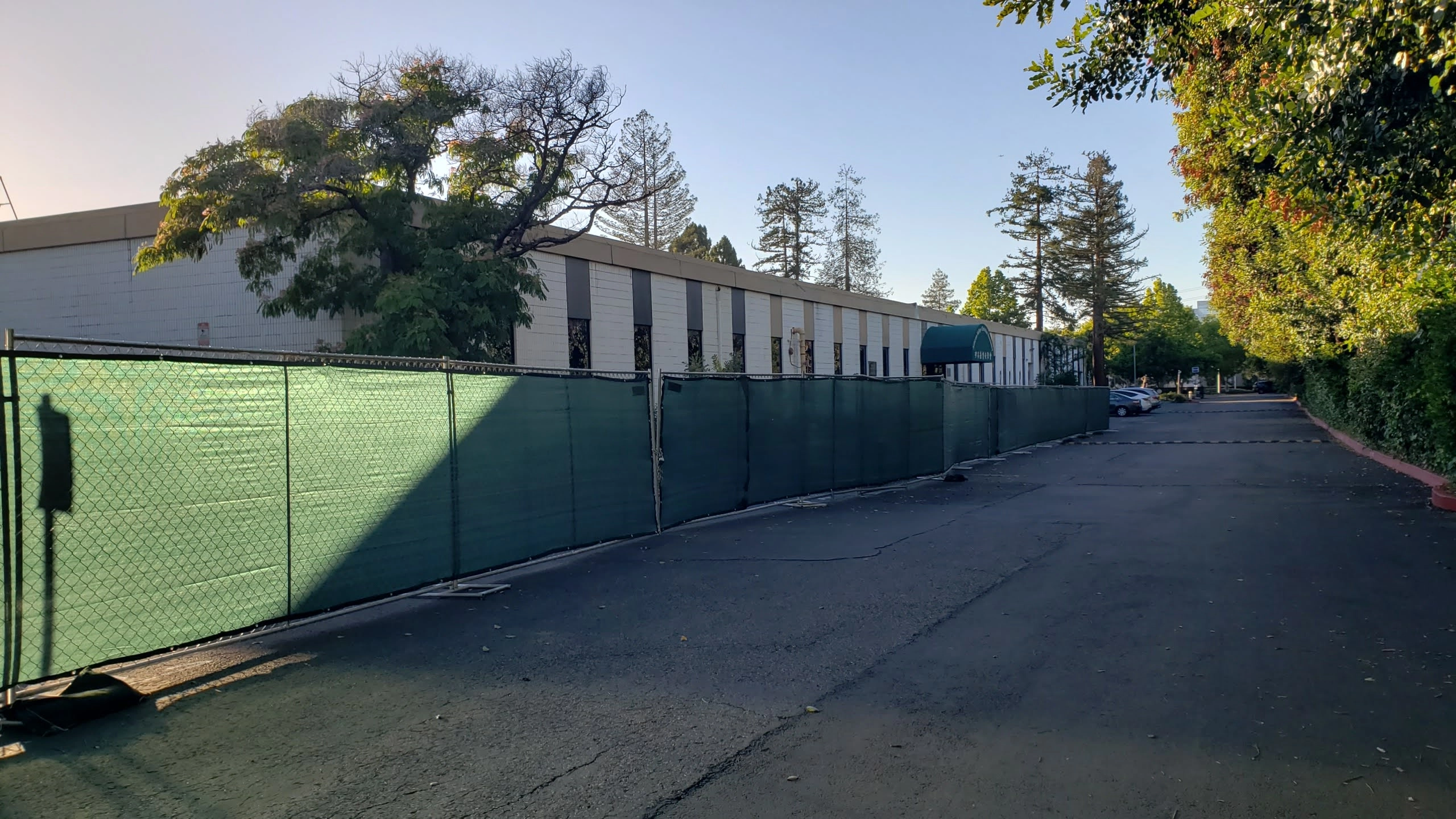

市政府已經通過施工許可證的審批,施工預備工作已經展開,包括施工圍欄,管線轉移,臨時圍牆等等預計在未來兩週完成,7月1日舊址建築正式開始拆除。同時,會所CUP(“有條件使用許可”)的變更申請也在啟動,教會CUP團隊代表在6月3日與市府規劃部門經理見面並討論了CUP變更的短期和長期方案的可行性。教會將於近日請環境分析師做空氣採樣分析並提交給市府並與市府律師進行進一步的協商,求神繼續在整個過程中掌權。此外,教會工程服事團隊及附屬小分隊正在積極投入新堂室內外的軟裝,標牌設計,安保系統設計、工程監理等項目,求神賜給同工們屬天的智慧、合一的配搭、及夠用的恩典。
